Planning Muntenbuurt

De werkzaamheden in de Muntenbuurt zijn in volle gang! Het Muntplein is al helemaal vernieuwd. Nu is de rest van de buurt aan de beurt. Firma Gijben voert de werkzaamheden in fasen uit.

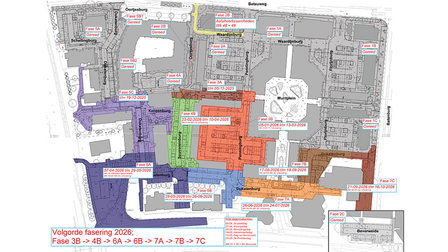

Ben je benieuwd wat wanneer gebeurt? Bekijk de plattegrond en de bijbehorende planning in grote lijnen. Eind 2026 zijn alle werkzaamheden klaar.

Planning

  1. Februari 2021

    Status: Actief Opvolgingsnummer: 1

    Buurtbewoners geven wensen door voor hun buurt

  2. April 2021

    Status: Actief Opvolgingsnummer: 2

    Stemmen op ontwerpen Muntplein

  3. Mei 2023

    Status: Actief Opvolgingsnummer: 3

    Ontwerp voor de Muntenbuurt is klaar

  4. September 2023 - februari 2024

    Status: Actief Opvolgingsnummer: 4

    Muntplein wordt opnieuw ingericht

  5. 6 februari - 7 mei 2025

    Status: Actief Opvolgingsnummer: 5

    Werkzaamheden fase 1

    Het gebied rondom de Lidl waaronder Florijnburg en de Daalderburg.

    Parkeerplaats Florijnburg/marktterrein.

    Ingang Dukatenburg en restant Florijnburg.

  6. 10 juni - 4 juli 2025

    Status: Actief Opvolgingsnummer: 6

    Werkzaamheden fase 5A

    Schellingburg

  7. 30 juni - 11 juli 2025

    Status: Actief Opvolgingsnummer: 7

    Werkzaamheden fase 4A

    Oortjesburg

  8. 7 juli - 7 november 2025

    Status: Actief Opvolgingsnummer: 8

    Werkzaamheden fase 2

    Penningburg

    Parkeerplaats Beverweide

    Fietspad Oortjesburg en Waardijnburg

  9. 22 september - 24 oktober 2025

    Status: Actief Opvolgingsnummer: 9

    Werkzaamheden fase 5B

    Dukatenburg

  10. 27 oktober - 19 december 2025

    Status: Actief Opvolgingsnummer: 10

    Werkzaamheden fase 5C

    Kronenburg en Dukatenburg

  11. 5 december 2025 - 13 maart 2026

    Status: Actief Opvolgingsnummer: 11

    Werkzaamheden fase 3

    Penningburg

  12. 23 februari - 10 april 2026

    Status: Actief Opvolgingsnummer: 12

    Werkzaamheden fase 4B

    Souvereinburg

  13. 7 april - 26 juni 2026

    Status: Actief Opvolgingsnummer: 13

    Werkzaamheden fase 6

    Dukatenburg

  14. 26 juni - 16 oktober 2026

    Status: Actief Opvolgingsnummer: 14

    Werkzaamheden fase 7

    Dukatenburg

Blijf op de hoogte

Wil je op de hoogte blijven van de werkzaamheden? Download de Bouwapp. Hier deelt de aannemer de laatste informatie over het werk.

Download via de Apple Store (Verwijst naar een externe website) Download via Google Play (Verwijst naar een externe website)
