Woonzorgcentrum Nijemonde

Categorieën

  • Nieuwbouw
  • Sociaal

Laatst bijgewerkt: 17 april 2026

De woonzorglocatie van ZorgSpectrum aan de Lekboulevard is verouderd. Daarom komt er een nieuwe woonplek voor ouderen met dementie in Nieuwegein.

Het gebouw past niet meer bij de moderne eisen voor het verzorgen van ouderen met dementie. Ook zorgt de indeling van het gebouw voor extra werkdruk bij het zorgpersoneel. Bovendien eindigt de huurovereenkomst van de huidige locatie eind 2025. Deze overeenkomst is tijdelijk verlengd.

De noodzaak voor een nieuw gebouw is groot. De gemeente Nieuwegein wil voorkomen dat het woonzorgcentrum uit Nieuwegein verdwijnt: het is belangrijk dat ouderen in Nieuwegein kunnen blijven wonen, dichtbij hun familie en vrienden. Ook wanneer zij zware zorg nodig hebben.

Nieuw woonzorgcentrum is haalbaar

Op de plek waar vroeger kerk De Rank stond, is nu ruimte voor nieuwbouw. ZorgSpectrum en de gemeente hebben eerst onderzocht of nieuwbouw haalbaar zou zijn. Dat bleek het geval. De plannen gaan uit van ongeveer 90 woonplekken. Dat zijn evenveel plekken als nu. Een deel van het gebouw wordt 6 bouwlagen hoog, een ander deel 7.

Door het nieuwe gebouw verdwijnt er wel wat groen, waaronder bomen. Deze bomen kunnen we vergunningsvrij kappen. Dat is in het vroege voorjaar van 2026 gebeurd, vóór het broedseizoen. De bomen komen weer op een andere manier terug in het plan. Compenseren noemen we dat. Het nieuwe gebouw heeft ook een tuin en groen aan de gevels. Naast de bomen worden ook de lantaarnpalen in april weggehaald.

Veel groen om het gebouw heen

De gemeente richt de ruimte om het gebouw in. Veel bomen in het gebied kunnen we houden. En er staat meer groen in de plannen, bijvoorbeeld tussen de parkeervakken. Daar komen planten. Waar het kan, maken we ‘groene’ parkeervakken. We willen in de plannen ook rekening houden met blinden en slechtzienden.

Definitieve ontwerpen zijn klaar

ZorgSpectrum en de gemeente zijn de afgelopen jaren met de buurt in gesprek gegaan over de plannen. De ontwerpen zijn aangepast naar aanleiding van opmerkingen van de buurt, de gemeente én de interne bijeenkomsten van ZorgSpectrum. De definitieve ontwerpen van het nieuwe gebouw en de ruimte eromheen zijn nu af.

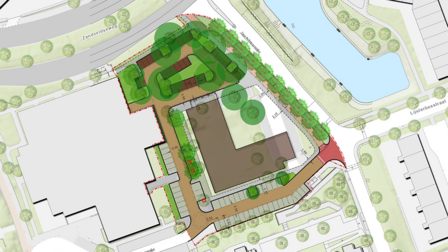

Bekijk het definitief ontwerp van het gebouw

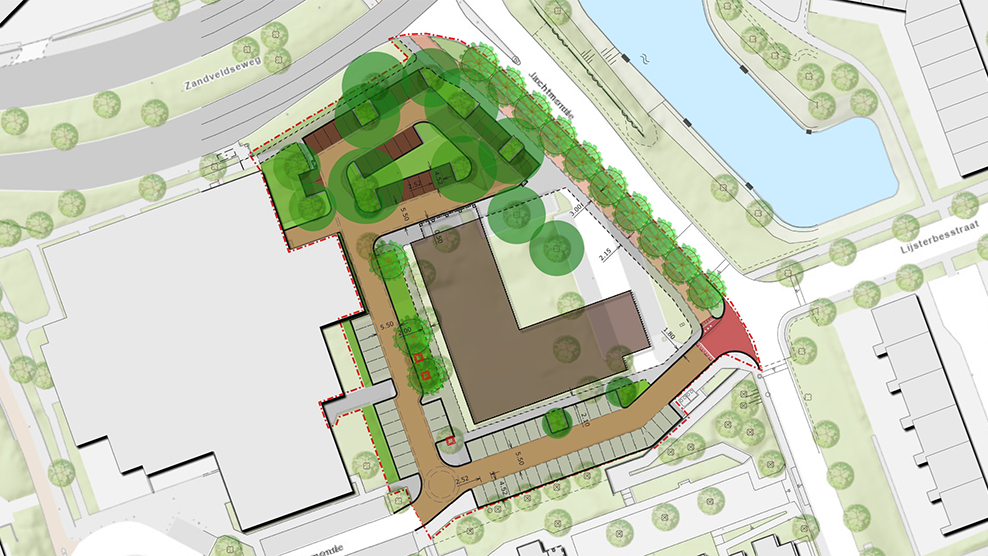

Bekijk het definitief ontwerp (png, 731 KB) van de buitenruimte

Gebouw past goed in de omgeving

De hoogte van het nieuwe gebouw past volgens de gemeente goed bij de omgeving. Zo is een van de gebouwen ernaast even hoog. Het gebouw bestaat uit een L-vorm en er komt een afgesloten tuin voor de bewoners. Het ontwerp van aannemer VDL De Meeuw is in december 2024 met de welstandscommissie van de gemeente Nieuwegein besproken en is in 2025 goedgekeurd.

Ruimte om te parkeren

Er was extra aandacht voor het onderwerp parkeren, dat is belangrijk voor de wijk. Het parkeerterrein aan de Nijemonde bestaat nu uit 135 parkeerplaatsen. De gemeente wil dat er genoeg parkeerplekken overblijven voor medewerkers van ZorgSpectrum (zoals verpleegkundigen en vrijwilligers), bezoek voor de bewoners van het nieuwe woonzorgcentrum en de directe omgeving.

Meedenken en reageren op de plannen

We willen graag dat de buurt en andere betrokkenen meedenken. Zo zorgen we ervoor dat de plannen zo goed mogelijk bij de omgeving passen. En samen zorgen we ervoor dat we belangrijke zaken niet vergeten. Met als doel dat de omgeving er goed uit komt te zien.

Op 4 juni 2024 was een eerste bijeenkomst, waar de gemeente het initiatief voor nam. Daarnaast kon u online reacties en opmerkingen achterlaten naar aanleiding van stellingen. Op 10 april 2025 was er een tweede bijeenkomst, georganiseerd door ZorgSpectrum.

Bent u benieuwd naar de inhoud van de bijeenkomst en het online meedenken in juni 2024? Lees het verslag en de binnengekomen vragen

Blijf op de hoogte

U kunt zich aanmelden voor een update-mail. We versturen updates als er ontwikkelingen zijn en wanneer we nieuwe bijeenkomsten organiseren.

Ja, hou me op de hoogte (Verwijst naar een externe website)

Hieronder kunt u bij het kopje Verslagen en mailings de eerder verstuurde update-mails bekijken.

Volg de bouw met de BouwApp

ZorgSpectrum vindt het belangrijk om u goed te informeren tijdens het project. Daarom kunt u gebruik maken van de BouwApp. U kunt de bouw ermee volgen, op de hoogte blijven van werkzaamheden en eventuele overlast melden. Het is aan te raden om de BouwApp alvast te downloaden op uw smartphone of tablet, zodat u het project direct kunt volgen zodra deze actief is. Ook de gemeente vraagt de aannemer die de buitenruimte aanpakt om tijdens de bouw met de BouwApp te werken.

Wat wordt de nieuwe naam?

Een nieuwe locatie, een nieuwe naam… ZorgSpectrum wil het nieuwe gebouw aan de Nijemonde graag een passende naam geven. Iedereen mag meedenken. ZorgSpectrum hoort graag ook uw suggestie. Bij de uiteindelijke keuze is het belangrijk dat de nieuwe naam past bij de wijk, Nederlands is, nog nergens anders wordt gebruikt als woonzorglocatie en goed is uit te spreken. Uw suggestie kunt u met een korte toelichting uiterlijk 1 juni 2026 doorgeven via communicatie@zorgspectrum.nl(Verwijst naar een e-mailadres).

Aanloop en planning

De ontwikkeling aan de Nijemonde heeft een lange geschiedenis. Tot 2007 stond op deze plek het voormalige gebouw van de kerk De Rank. Sindsdien is de plek altijd vrijgehouden voor nieuwbouw. De eerste plannen staan in de Ontwikkelingsvisie Lekboulevard - Hoog Zandveld (vastgesteld door de gemeenteraad in 2003). Hierna werd gewerkt aan een stedenbouwkundig plan. Deze werd eind 2005 vastgesteld door de gemeenteraad. Er is in de jaren erna een aantal keer gekeken of er nieuwbouw op deze locatie kan komen.

De tijdlijn voor dit project is als volgt:

  1. 23 oktober 2023

    Status: Afgerond / Geslaagd

    De gemeente Nieuwegein en ZorgSpectrum ondertekenen een intentieovereenkomst.

  2. Eerste helft 2024

    Status: Afgerond / Geslaagd

    De gemeente Nieuwegein en ZorgSpectrum onderzoeken de haalbaarheid van het idee voor een woonzorgcentrum aan de Nijemonde.

  3. Mei 2024

    Status: Afgerond / Geslaagd

    De gemeente informeert de buurt over het idee.

  4. Juni 2024

    Status: Afgerond / Geslaagd

    Tijdens een bewonersavond en via Ik ben Nieuwegein(Verwijst naar een externe website) krijgen de gemeente Nieuwegein en ZorgSpectrum inbreng van buurtbewoners.

  5. Eind 2024

    Status: Afgerond / Geslaagd

    Het college van burgemeester en wethouders besluit op basis van de conclusies van het haalbaarheidsonderzoek of het project door kan gaan. Dit noemen we een ‘principebesluit’.

  6. 2025

    Status: Afgerond / Geslaagd

    ZorgSpectrum koopt de grond van de gemeente (met voorbehouden).

    Het schetsontwerp wordt aangepast tot er een voorlopig ontwerp is. Het voorlopig ontwerp wordt afgestemd met de gemeente en omgezet in een definitief ontwerp.

    Aanvraag omgevingsvergunning (voor de zomer van 2025).

    Verschillende onderzoeken op het terrein: op het gebied van natuur, kabels en leidingen en archeologie.

    Verlenen omgevingsvergunning deel 1 (buitenplanse omgevingsplanactiviteit).

  7. 2026

    Status: Actief

    Verlenen omgevingsvergunning deel 2 (technische bouwactiviteit).

    De gemeente draagt de grond over aan ZorgSpectrum als de omgevingsvergunning vaststaat.

    Als het ontwerp akkoord is, de omgevingsvergunning is verleend, het BLVC is goedgekeurd én de juridische en financiële voorwaarden rond zijn, kan de bouw voor de zomer van 2026 beginnen. ZorgSpectrum hoopt in mei te kunnen beginnen met de voorbereidingen.

    We willen de aannemer van de buitenruimte vragen om tijdens de bouw met bijvoorbeeld de BouwApp te werken, om mensen in de buurt op de hoogte te houden van de werkzaamheden.

    De gemeente maakt de openbare ruimte pas af als de bouw klaar is. Tijdens de bouw begint de gemeente al wel met een deel van het werk.

  8. 2027

    Status: Actief Opvolgingsnummer: 8

    De bouw duurt, naar verwachting, ongeveer een jaar. De werkzaamheden worden in 2027 afgerond.

    De gemeente maakt de openbare ruimte pas af als de bouw klaar is. Tijdens de bouw begint de gemeente al met een deel van het werk.

    Waarom werd er niet gezorgd voor een goede alternatieve looproute?

    Bij de start van het afzetten van het terrein is er door miscommunicatie tussen de betrokken partijen helaas geen goede omleiding voor voetgangers ingericht, terwijl de weg en het parkeerterrein wel werden afgesloten.

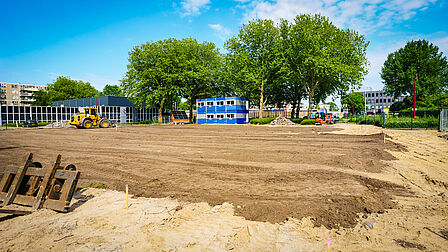

    Aan de bouwvoorbereiding werken meerdere partijen mee, zoals ZorgSpectrum, bouwer VDL De Meeuw, een onderaannemer en verschillende afdelingen van de gemeente. In de afstemming tussen deze partijen is dit punt onvoldoende meegenomen.

    De gemeente heeft dit inmiddels hersteld door tijdelijke maatregelen te treffen, zoals het inzetten van verkeersregelaars en het deels openen van het hek. Daarnaast wordt er gewerkt aan een duidelijke en veilige alternatieve looproute, die binnenkort gereed is en met borden wordt aangegeven.

Ja. Tot 2007/2008 stond er een kerk op deze locatie aan de Nijemonde, die verhuisde naar de Lupinestraat. Het plan is altijd geweest om de ruimte die vrij kwam te gebruiken voor een (maatschappelijke) woonbestemming. Eerdere plannen zijn niet doorgegaan, onder meer vanwege de ruimte die er nodig is voor parkeren. Daarom is een parkeeronderzoek ook onderdeel van het haalbaarheidsonderzoek. Het verlenen van de omgevingsvergunning maakt ook mogelijk dat ZorgSpectrum hun werk hier kan uitvoeren (dit noemen we een omgevingsplanactiviteit).

In de plannen houden we rekening met ongeveer 90 woonplekken. De ZorgSpectrum-locatie aan de Lekboulevard heeft 89 plekken.

Mensen met dementie in een woonzorglocatie bewegen zich vooral in en om het gebouw. Op dit moment is er geen tuin bij het huidige gebouw, waardoor er familie of vrijwilligers nodig zijn om een rondje buiten te kunnen maken. Straks kunnen de bewoners zelf in de naastgelegen tuin, waardoor de leefkwaliteit voor de bewoners al groter is. Voor mensen met dementie is het belangrijk om buiten te zijn, en zij zien dan liever mensen dan natuur. De bezoekers kunnen met de bewoners naar het winkelcentrum.

De parkeerplaats aan de Nijemonde is erg ruim. Als het nieuwe gebouw er komt, dan geldt voor het parkeren dat er ruimte moet zijn voor medewerkers (zoals verpleegkundigen en vrijwilligers) en bezoek van familie/vrienden van de bewoners. Door het type bewoning (ouderen met verpleegzorg) heeft de locatie een lage parkeernorm. De bewoners hebben immers zelf geen auto.

De parkeerdruk is aan de westkant van de wijk hoog. Dat is bekend bij de gemeente. En ook is dit gebleken uit het parkeeronderzoek dat we dit jaar hebben gedaan. Uit hetzelfde parkeeronderzoek blijkt dat er wel parkeerplekken aan de Nijemonde ‘over’ zijn. Volgens het onderzoek moeten er van de 135 plekken minimaal 78 parkeerplekken blijven bestaan. De gemeente wil dat er genoeg parkeerruimte overblijft voor de buurt.

Er is door bureau Bokwold een parkeerdrukonderzoek uitgevoerd. Daar blijkt uit dat de parkeerdruk nu ongeveer 30% is. Oftewel 40 parkeerplaatsen (met uitzondering van evenementen). Het nieuwe gebouw zorgt ervoor dat er 44 plekken verdwijnen. Vanuit de nieuwbouw van ZorgSpectrum zijn 26 parkeerplaatsen nodig (bewoners hebben geen auto). In totaal zijn er dus 66 parkeerplaatsen nodig.

De gemeente vindt een maximale parkeerdruk van 85% acceptabel. In een normale situatie is er dan een kleine kans op foutparkeren en zoekverkeer. Voor drukkere dagen is er dan nog 15% restruimte over. Een maximale parkeerdruk van 85%. Dat betekent dat 78 parkeerplaatsen voor deze plek de parkeernorm is. Er blijft ruimte om het aantal plekken te verhogen naar 91 plekken in de nieuwe situatie.

De verhouding auto's en parkeerplekken is in de Benedenmonde en de straten eromheen niet goed in verhouding. Dat is ook uit het parkeeronderzoek gebleken dat wij hebben laten uitvoeren. De parkeerplaatsen aan de straat Nijemonde zelf zijn meestal flink bezet. Daarmee voelt ook de omgeving van het parkeerterrein heel erg druk. Uit het onderzoek blijkt dat er op het parkeerterrein zelf alsnog best veel parkeerplekken vrij zijn, die wat meer uit het directe zicht liggen. Er wordt ook dubbel geparkeerd (twee plekken waar één auto op staat).

't Veerhuis heeft zo nu en dan evenementen. Het parkeerbeleid van de gemeente is gebaseerd op de gemiddelde situatie en niet op de uitzonderlijke situatie van grote evenementen die enkele keren per jaar zijn. De gemeente kan niet zo veel openbare parkeerruimte daar beschikbaar voor houden.

’s Avonds is het nu niet fijn om te parkeren op het parkeerterrein omdat het niet verlicht is. Als het nieuwe gebouw er staat en de inrichting van het parkeerterrein ook verandert, wordt het een betere plek om ook ’s avonds te parkeren.

We herhalen het parkeerdrukonderzoek, een tijdje na de bouw. Als blijkt dat er toch te weinig parkeerplekken zijn, is er ruimte om nog wat meer parkeerplekken te maken. Dat gaat dan ten koste van groen.

De parkeerplekken aan de Nijemonde blijven openbaar, een klein aantal vaste plekken wordt mogelijk gereserveerd voor het woonzorgcentrum. Zo zorgen we ervoor dat zoveel mogelijk mensen gebruik kunnen maken van de beschikbare parkeerplekken in het gebied.

Ja. In het voorlopig ontwerp is verlichting nog niet ingetekend. Verlichting voegen we toe in het definitief ontwerp, dat is dus in de volgende ontwerpfase.

De meeste bomen kunnen we houden. Het nieuwe gebouw zorgt ervoor dat er wat groen verdwijnt. Ook bomen. De bomen komen weer op een andere manier terug in het plan. Compenseren noemen we dat. Een deel van de bomen langs de weg moeten we ook vervangen vanwege de gezondheid van de bomen.

Er zal veel groen terugkomen, gecombineerd met het nieuwe gebouw. Er komt een tuin en ook komt er aan de zijden van het gebouw groen. Het nieuwe gebouw wordt natuurinclusief. De openbare ruimte wordt door de gemeente ingericht.

Er komt beplanting tussen de parkeervakken. Waar het kan maken we ‘groene’ parkeervakken.

We gaan kijken naar de verschillende ideeën (stoplichten, markeringen op de weg) die zijn aangedragen en deze met het team Verkeer bespreken. Op het Voorlopig Ontwerp van nu staat alleen een extra drempel tussen de Zandveldseweg en het kruispunt ingetekend. Er komt straks in elk geval een speciaal fietspad langs de Jachtmonde, deze is er nu niet.

Er komt een BLVC-plan. Via dit plan maakt aannemer VDL De Meeuw afspraken met de gemeente over de bouwperiode. De aannemer schrijft erin op hoe zij ervoor zorgen dat de bouwperiode goed verloopt. Zoals welke maatregelen ze nemen om ervoor te zorgen dat de omgeving Bereikbaar en Leefbaar blijft. En welke maatregelen er genomen worden voor een Veilige bouw. Ook moet de aannemer opschrijven hoe ze de Communicatie met de omgeving willen doen. Pas als de gemeente akkoord is met dit plan, mag de bouw beginnen.

VDL De Meeuw heeft aangegeven dat de bouwperiode relatief kort zal zijn, door de speciale bouwaanpak. De aannemer is van plan om palen te boren in plaats van te heien. Verder zijn er 2 weken waarin heel veel materialen worden aangeleverd, de aannemer wil dan verkeersregelaars inzetten om dit goed te begeleiden. De bouwkraan komt op het bouwterrein zelf te staan.

De gemeente eist dat er bouwhekken komen en het bouwterrein afgesloten wordt. De aannemer denkt meer ruimte nodig te hebben voor de bouw dan de grootte van het bouwterrein zelf, daarom huurt Zorgspectrum een deel van het parkeerterrein van de gemeente. Nood- en hulpdiensten moeten de wijk ook goed kunnen blijven bereiken.

Wat er met het huidige gebouw gebeurt als ZorgSpectrum verhuist, is nu nog niet bekend. De eigenaar is een investeerder. Hij heeft het gebouw een tijd geleden gekocht, en verdient geld met de verhuur van het gebouw. Het gebouw heeft een maatschappelijke bestemming en het ligt in een zorgcirkel (cirkels van 400 meter rondom belangrijke voorzieningen zoals winkels, openbaar vervoer en een gezondheidscentrum).
